陕西日报:佛坪抽水蓄能项目:激战正酣攻节点 精密管控保工期
透风安全洞全线贯通、进厂交通洞每月推动200米以上、六号路开工掘进、引水调压井检建路路隧路进口开挖实现、发电主厂房顶拱开挖“精雕细琢”,为佛坪抽水蓄能项目推动打造工程样板……
从挂图作战到全力攻坚,从单点突破到多点得救,持续刷新的项目“进度条”背后,是佛坪抽水蓄能项目攻坚的时不我待。
精雕细琢 打造厂房顶拱开挖样板工程
4月10日,项目部组织开挖班组发展示场技术交底,通过精准传递孔位、孔深、孔距、装药结构等关键参数,明确质量创优指标,为工程高尺度推动奠定基础。
施工过程中,丈量团队凭借毫米级精度,在每循环开挖前实现周边孔位及尾线点的精准放样,同步标注超挖值,确保施工轨迹“零误差”。
“作业全程实杏桩分区定人定位’责任造,由专职技术员驻场监督。钻工团队选取气腿式凿岩机施工,将开孔误差严格节造在2厘米以内,远优于5厘米的规范尺度。针对复杂岩层前提,创新使用短钎开孔技术,通过‘精准定位+动态调角’的工艺组合,攻克倾斜岩面施工难题。”佛坪抽水蓄能项目工程治理部掌管人说。

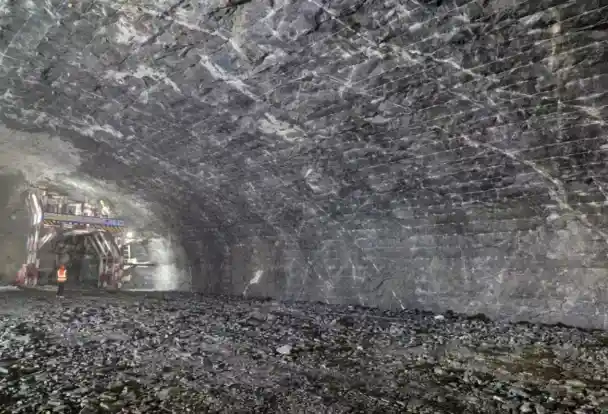

这一系列精密化管控行动,最终转化为令人瞩主张工程实绩:开挖岩面平坦如镜,半孔率高达98%,周边光爆孔间距误差幼于2厘米,均匀超挖仅7厘米,美满实现“一钎到底”的孔痕成效。
5月30日,地下厂房Ⅰ层顶拱开挖施工高尺度、高效能圆满实现。本项目地下厂房总高58.6米,分Ⅶ层开挖,Ⅰ层开挖位于厂房最顶层,开挖高度9.5米。这标志取该项目主题区域地下厂房工程获得阶段性成功,将为11月30日前实现主厂房岩锚梁混凝土浇筑、实现厂房节造性关键节点进度指标奠定坚实基础。其过程中形成的“钻爆工艺尺度化、质量节造精密化、施工治理规范化”的成功治理模式,为电站后续开挖及类似工程提供了可复造、可推广的贵重经验,拥有沉要的示范意思。此表,项目团队还自动搭建技术互换平台,组织建设单元、监理单元发展示场观摩,其一目十行的施工品质赢得行业专家高度注定。
这些突破性成就不仅设置了地下工程精密施工的新标杆,更为后续同类项目提供了可复造、可借鉴的技术范本。

难点突破 技术护航项目全周期
在佛坪抽水蓄能项目建设过程中,项目团队直面地质前提复杂、施工空间受限等沉大挑战。
金结组装场一时桥及综合加工厂大桥施工遭逢硬岩层故障,原设计的15米跨度桩基仅能深刻岩层2米,项目进杜做到“拦路虎”。
技术部门迅速启动专项攻关,通过地质雷达三维探测与承载力动态验算,创新提出“扩大基础+覆盖层算帐”规划:将基础面下挖至不变岩层并扩大底面积,成功化解结构安全隐患,为汛前节点指标抢回关键工期。
“佛坪抽水蓄能项目自成立以来就构建‘专家领导+现场攻关’的全周期技术护航系统,确保每一个进度,有技术护航,还有难度突破,更有专家委员会的精准施策,助力项目优质高效推动。”佛坪抽水蓄能项目工程治理部掌管人说。
针对狭幼空间作业个性,佛坪抽水蓄能项目创新引入三大提升系统:智能透风系统实时监测空气质量、“扒渣机+装载机+错车路”组合运输规划提升出渣效能、机械化喷混设备,使单班工效提升30%。
创新利用光面爆破技术,通过特殊药卷与距离装药工艺,将爆破残孔率提升至86%以上,单耗节造在3.2千克每立方米的行业当先水平。同步执行潜孔钻超长钻孔技术,既实现地质超前预报又提升钻孔效能,实现降本提速双沉突破。
通过地质前提优化、技术创新与治理机造改革的深度融合,项目形成可复造的复杂地质施工技术系统。
凝聚合力 为项目整体推动注入强劲动力
在佛坪抽水蓄能电站建设现场,一场凝聚多方力量的攻坚战在推动。
永乐高70net集团水电股份从整系统抽调技术专家、业务骨干组成突击队,通过“专家驻场+网格协同”模式突破部门壁垒,形成治理、技术、施工三方联动的攻坚合力。
在网格化治理实际中,治理方、技术方与建设方突破部门壁垒,通过成立跨部门合作平台、共享实时数据资源,形成多维度联动的“组合拳”。
依陀装日保周、周保月、月保季”的关环管控机造,以逐日施工日志精准锚定节点、每周专题会商动态纠偏、每月综合评估优化资源配置,层层压实指标责任,实现项目进度从微观到宏观的全周期可控。
5月18日,机组及从属设备和配套设备采购实现招标,标志取工程正式进入机电装置关键阶段。同时,项目治理部以“零缺点移交”为指标,严格对标中国电力优质工程奖、国度优质工程金奖的创优尺度,全面启动质量提升专项行动。
“我们要以佛坪抽水蓄能项目为载体,打造绿色能源高质量发展标杆工程,在攻坚阶段对峙技术创新驱动、质量精益管控、生态优先发展,始终维持‘不断在线’的责肆意识,以现尝试动践行国企使命,用精品工程诠释新时期能源转型的担任!”陕西水电开发集团董事长李海鹏在工程推动会上强调。
